攪拌站安裝準備與要求

★安裝前場地要求

1、基礎要求:進場安裝前,需對基礎進行驗收,主要檢查基礎的各位置尺寸、基礎標高等數據是否符合要求。

2、場地要求:安裝現場地基應平整,吊車和運輸車應能方便進出,攪拌站所有部件有安放和轉運的位置。

3、電源要求:安裝工地應提供30KVA(現場不制作粉罐)或120KVA(現場制作粉罐)以上的工作電源供安裝施工使用。

4、倉庫要求:安裝工地應準備一間25m2以上的房間,作為安裝臨時倉庫。

★安裝場地電氣要求

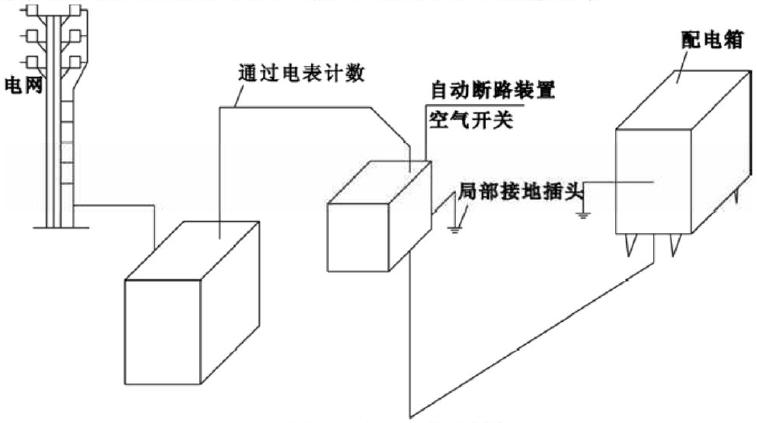

攪拌站電氣設備需遵循嚴格的規(guī)定,以保證設備的正常運轉和人員安全。這些設備必 須符合現行標準,示意圖如下圖所示:(詳見電氣安裝說明書)


★安裝前的準備工作

1、工具準備:

16T及25T(或50T)汽車吊各一臺,電焊、氧割工具一套,1T葫蘆2個,2T葫蘆1個,5米φ15.5鋼絲繩子4條,2米φ12鋼絲繩2條,1米φ12鋼絲繩2條,20米鋼卷尺寸1把,直角尺1把,水平儀一個,水準儀一套,吊繩一套,風動扳手一套,管鉗2把(能扳6寸水管),375活動扳手2把,200活動扳手2把,安全帽人均1個,帆布手套每人5雙。

2、人員準備:安裝工7-9名,現場工程師1名。

3、資料準備:安裝所涉及到的裝配圖、零件圖、材料清單。

4、配件、材料準備:按配件材料清單準備。
